烟台开发区八角公交充电站建成投运

作者:  信息来源:胶东在线  浏览次数:  发布日期:2021-12-09

  12月7日,烟台市开发区八角公交充电站顺利完成验收送电。

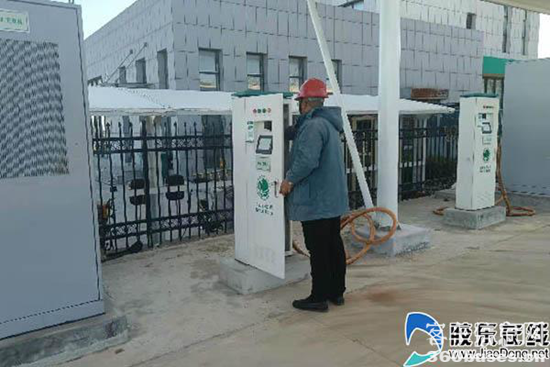

  今年以来,烟台供电公司全力落实充电“新基建”战略,将公交专用充电设施配套电源建设纳入配套电网整体规划,优先做好供电保障,不断满足烟台市民日益增长的绿色出行需要,助力烟台市早日实现公共交通领域全面电气化。烟台市开发区八角公交充电站,配置4台120千瓦直流充电机和8台充电桩,可同时为8辆电动公交车充电。建成投运后,可以为526路、206路、207路、227路公交车提供充电服务,预计年充电量超过50万千瓦时。在建设过程中,烟台供电公司统筹安排充电站项目建设进度计划,以及配套电网工程施工,配合完成低压装表接电。开发八角公交充电站的提前投运,保证了新购电动公交车能够按时投入运营,不影响市民的“绿色出行”。

  截至目前,烟台供电公司已建成投运莱山海滨小区、开发八角2座公交充电站。下一步,烟台供电公司将继续抓紧协调、跟进充电站建设项目进度,争取在年底前完成福山鲁东医院、牟平中医药高专等7座公交充电站的投入运行。
